1. 建筑工程项目申请领取施工许可证应具备的条件说法错误的是()。

A. 已经办理用地批准手续

B. 已经取得建设工程规划许可证

C. 有保证工程质量和安全的预案措施

D. 有满足施工需要的施工图纸

















正确答案: C
【解析】《建筑工程施工许可管理办法》(住房和城乡建设部令第18号)规定:
(1)依法应办理用地批准手续的,已经办理用地批准手续。
(2)依法应办理规划许可证的,已经取得建设工程规划许可证。
(3)施工场地已经基本具备施工条件,需要征收房屋的,其进度符合施工要求。
(4)已经确定有效的施工企业。
(5)有满足施工需要的资金安排、施工图纸及技术资料。
(6)有保证工程质量和安全的具体措施。

2. 普通螺栓作为永久性连接螺栓时,下列说法符合规定的是()。

A. 螺母侧放置的垫圈不应多于2个

B. 承受动力荷载的螺栓,其弹簧垫圈应放置在螺栓头一侧

C. 同一个连接接头螺栓数量不应少于2个

D. 螺栓紧固后外露丝扣不应少于1扣















正确答案: C
【解析】A项错误,螺栓头和螺母侧应分别放置平垫圈,螺栓头侧放置的垫圈不应多于2个,螺母侧放置的垫圈不应多于1个。B项错误,承受动力荷载或重要部位的螺栓连接,设计有防松动要求时,应采取有防松动装置的螺母或弹簧垫圈,弹簧垫圈应放置在螺母侧。
D项错误,螺栓紧固后外露丝扣不应少于2扣,紧固质量检验可采用锤敲检验。

3. 体育馆地面的铺设宜采用( )。

A. 实木地板

B. 实木复合地板

C. 强化木地板

D. 商用软木地板

















正确答案: A
【解析】实木地板适用于体育馆、练功房、舞台、住宅等地面装饰。

1. 关于烧结砖砌体的施工,下列说法错误的是( )。

A.烧结类块体的相对含水率40%~50%

B.当采用铺浆法砌筑时,铺浆长度不得超过500mm

C.砖墙灰缝宽度宜为10mm,且不应小于8mm,也不应大于12mm

D.正常施工条件下,砖砌体每日砌筑高度宜控制在1.2m内

E.清水墙需要使用评级为优等品的烧结普通砖



















正确答案: A,B,D
【解析】含水率:烧结类:60%~70%非烧结类:40%~50%。当采用铺浆法砌筑时,铺浆长度不得超过750mm,施工期间气温超过30℃时,铺浆长度不得超过500mm。正常施工条件下,砖砌体每日砌筑高度宜控制在1.5m或一步脚手架高度内。烧结普通砖根据尺寸偏差、外观质量、泛霜和石灰爆裂分为优等品、一等品、合格品三个质量等级。优等品适用于清水墙,一等品、合格品可用于混水墙。

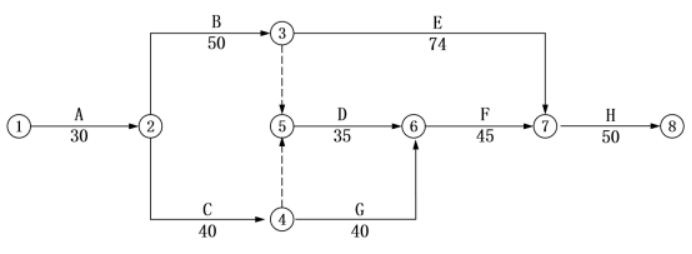

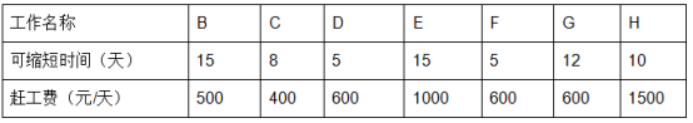

案例一:某工程施工项目,编制了双代号网络计划图,在工程进行到38天时,项目部进行了进度计划的检查,发现A工作刚好完成,为确保按合同工期按原计划竣工,施工单位决定调整施工总进度计划。经分析,各项未完成工作的赶工费率及可缩短时间见下表:


各项工作赶工费率及可缩短时间表


1. 简答题 若仍需按计划完成,如何调整原网络计划?并计算所需投入赶工费用?



















【答案】
(1)计划工期210天,实际工期为218天,需要压缩8天工期;第一步:可压缩的关键线路为:B→D→F→H,经比较,B工作可压缩5天,关键线路变为:B→D→F→H和C→G→F→H,赶工费用为5×500=2500元;第二步:可压缩的关键线路为:B→D→F→H和C→G→F→H两条,经比较,F工作可压缩3天,赶工费用为3×600=1800元;(2)赶工费用:2500+1800=4300元。



市政

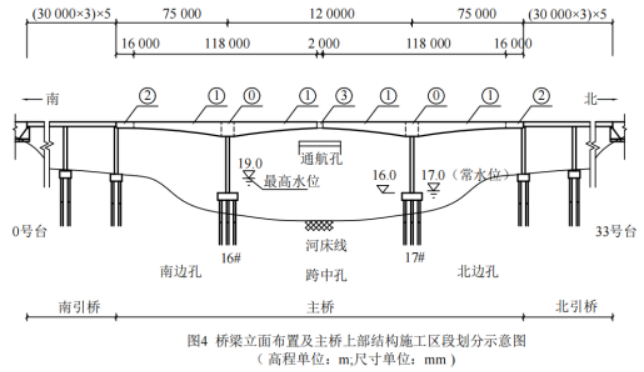

案例一:某公司承建一座城市快速路跨河桥梁,该桥由主桥、南引桥和北引桥组成,分东、西双幅分离式结构,主桥中跨下为通航航道,施工期间航道不中断。主桥的上部结构采用三跨式预应力混凝土连续刚构,跨径组合为75m+120m+75m;南、北引桥的上部结构均采用等截面预应力混凝土连续箱梁,跨径组合为(30m×3)×5;下部结构墩柱基础采用混凝土钻孔灌注桩,重力式U型桥台;

桥面系护栏采用钢筋混凝土防撞护栏;桥宽35m,横断面布置采用0.5m(护栏)+15m(车行道)+0.5m(护栏)+3m(中分带)+0.5m(护栏)+15m(车行道)+0.5m(护栏);河床地质自上而下为厚3m淤泥质黏土层、厚5m砂土层、厚2m砂层、厚6m卵砾石层等;河道最高水位(含浪高)高程为19.5m,水流流速为1.8m/s。桥梁立面布置如下所示:


 项目部编制的施工方案有如下内容:

(1)根据主桥结构特点及河道通航要求,拟定主桥上部结构的施工方案,为满足施工进度计划要求,施工时将主桥上部结构划分成⓪、①、②、③等施工区段,其中,施工区段⓪的长度为14m,施工区段①每段施工长度为4m,采用同步对称施工原则组织施工,主桥上部结构施工区段划分如图4所示。

(2)由于河道有通航要求,在通航孔施工期间采取安全防护措施,确保通航安全。

(3)根据桥位地质、水文、环境保护、通航要求等情况,拟定主桥水中承台的围堰施工方案,并确定了围堰的顶面高程。

(4)防撞护栏施工进度计划安排,拟组织2个施工组同步开展施工,每个施工班级投入1套钢模板,每套钢模板长91m,每钢模板的施工周转效率为3天。施工时,钢模板两端各0.5m作为导向模板使用。

1. 简答题 列式计算该桥多孔跨径总长;根据计算结果指出该桥所属的桥梁分类

2. 简答题 施工方案(1)中,分别写出主桥上部结构连续刚构及施工区段②最适宜的施工方法;列式计算主桥16号墩上部结构的施工次数(施工区段③除外)。

【答案】
(1)施工区段⓪:托架法(膺架法);施工区段①:挂篮施工(悬臂施工);施工区段②:支架法。(2)施工区段⓪施工次数为1次,施工区段①施工次数为(118-14)÷4÷2=13次;施工区段②施工次数为1次,所以单幅一共需要施工次数是13+1+1=15次。双幅施工一共需要15×2=30次。

3. 简答题 结合图4及施工方案(1),指出主桥“南边孔、跨中孔、北边孔”先后合龙的顺序(用“南边孔、跨中孔、北边孔”及箭头“→”作答;当同时施工时,请将相应名称并列排列);指出施工区段③的施工时间应选择一天中的什么时候进行?

【答案】
(1)合龙顺序:南边孔、北边孔→跨中孔;(2)一天气温最低的时候进行。

4. 简答题 施工方案(2)中,在通航孔施工期间应采取哪些安全防护措施?

【答案】
(1)围堰应有警示灯,防冲撞设施;(2)挂篮应张挂密目网;(3)主梁上部应设栏杆,栏杆应有踢脚板,栏杆应张挂密目立网。

5. 简答题 施工方案(3)中,指出主桥第16、17号墩承台施工最适宜的围堰类型;围堰高程至少应为多少米?

【答案】
(1)钢板桩;(2)19.5+0.5=20.0米。

6. 简答题 依据施工方案(4),列式计算防撞护栏的施工时间。(忽略伸缩缝位置对护栏占用的影响)

【答案】
每天施工的长度为(91-0.5×2)÷3×2=60m;护栏总长度为1170×4=4680m;施工时间为4680÷60=78d。

机电

1. 热水管道系统冲洗时,应先冲洗()。

A. 热水管道上部干管

B. 热水管道底部干管

C. 热水管道上部支管

D. 热水管道各环路支管

正确答案: B
【解析】热水管道系统冲洗时,应先冲洗热水管道底部干管,后冲洗各环路支管。由临时供水入口向系统供水,关闭其他支管的控制阀门,只开启干管末端支管最底层的阀门,由底层放水并引至排水系统内。

2. 中水管道外壁应涂()标志。

A. 浅灰色

B. 深红色

C. 浅绿色

D. 白色

正确答案: C
【解析】中水供水管道严禁与生活饮用水给水管道连接,并应采取下列措施:中水管道外壁应涂浅绿色标志;中水池(箱)、阀门、水表及给水栓均应有“中水”标志。故选C。

1. 质量保修书的主要内容包括()。

A.保修期限

B.工程简况

C.质量保修金的支付

D.设备使用管理要求

E.保修单位名称

正确答案: A,B,D,E
【解析】保修证书的内容主要包括:工程简况,设备使用管理要求,保修范围和内容,保修期限、保修情况记录(空白),保修说明,保修单位名称、地址、电话、联系人等。C选项错误。

2. 下列属于施工成本控制的原则有()。

A.动态控制的原则

B.责、权、利相结合的原则

C.开源与节流相结合的原则

D.以人为本的原则

E.成本最低化的原则

正确答案: A,B,C,E
【解析】施工成本控制的原则
(1)成本最低化的原则。
(2)全面成本控制的原则。
(3)动态控制的原则。
(4)目标管理的原则。
(5)责、权、利相结合的原则。
(6)开源与节流相结合的原则。

3. 机电工程联动试运行工序交接中,“三查”包括()。

A.查设计漏项

B.查未完工程

C.查施工资料

D.查工程质量隐患

E.查工程安全隐患

来学网现已开通线上辅导课程,名师授课、专家答疑、更有定制科学复习计划!点击进入: 来学网

心之所往
来而学之

更多热门考试资讯,点击进入:来学网

在线视频学习,海量题库选择,点击进入:来学网

梅花香自苦寒来,学习是一个打磨自己的过程,希望小编整理的资料可以助你一臂之力。

点击进入>>>>来学网—未来因学而变

学习视频,在线题库、报考指南、成绩查询、行业热点等尽在来学网(点击进入)

最新资讯
